スタッフブログ
外壁塗装の工事期間はどのくらい?知っておきたい工事中のこと
2024.08.08
外壁塗装
スタッフブログ

東大阪市の皆様こんにちは、外壁屋根塗装専門店のはなごうです🍀
工事期間はどのくらいかかるか気になっていらっしゃる方も多いのではないでしょうか?
今回は工事期間についてと知っておきたい塗装工事期間中のことについてお伝えしていけたらと思います。
外壁塗装の工事期間について
外壁塗装の工事期間について戸建ての場合、2~3週間かかってきます。
順調にいけば、2週間程で終了しますが、はなごうでは、お天気などのもありますので余裕をもって、3週間程みていただいてます。

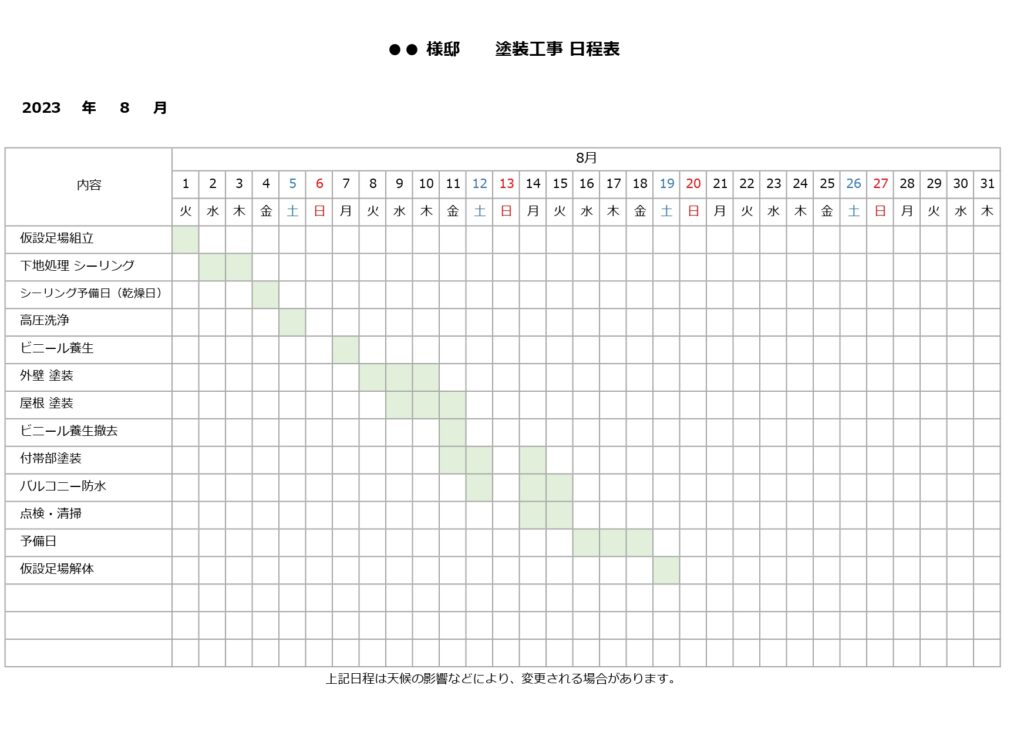

こちらは、はなごうでお客様にお渡ししている工程表になります。

下記が外壁塗装の流れと工程にかかる日数となります。
バルコニーの防水工事や屋根塗装を追加されたり、雨が降るとできない工程もあるので、日数がのびる場合もあります。
| 外壁塗装の流れ | 工程にかかる日数 |
|---|---|
| 仮設足場組立 | 1日 |
| 下地処理 シーリング | 1日~3日 (こちらは劣化状況によって変わってきます) |
| 高圧洗浄 | 1日 |
| 養生 | 1日 |
| 外壁塗装(下塗り・中塗り・上塗り) | 3日 |
| 付帯部塗装 | 1日~3日 |
| 養生撤去 | 1日 |
| 点検・清掃 | 1日 |
| 仮設足場撤去 | 1日 |
できるだけ早くしてほしいという方もいらっしゃるとは思いますが、メーカーの決められた乾燥時間もありますので、早くすることはできないのです。
逆に工事期間が極端に短い業者は、疑ってみた方がいいでしょう。
外壁塗装のながれ
外壁塗装の流れとなります。
①近隣への挨拶と工事の準備

外壁塗装工事では、騒音や匂いなどで近隣とトラブルになる可能性があります。
業者が挨拶にまわってくれる場合もありますが、近隣への挨拶はしておいた方がいいでしょう。ご近所で良好な関係を築いていても、誠意を伝えるためにもご自身でも声掛けはしておきましょう。
足場設置している工事期間中、足場にかかる駐車場には駐車できません。
期間中、どうするのか決めておく必要があります。
そして皆様悩まれる外壁塗装の色選び!
こちらも選んでおく必要があります。
外壁塗装の色決めはこちらのブログも参考になさってください。
↓ 東大阪市の方必見 外壁塗装失敗しない色選び ↓

2024.3.15
②足場の設置

足場の設置と飛沫防止ネットを貼ります。外壁塗装工事を安全にするために欠かせないものです。
こちらの作業は、基本的に1日で終わり、雨でも作業することが多いです。
③下地処理 シーリングの打ち替え、打ち増し


下地処理は、外壁にひび割れなどがあるところ補修していきます。
また外壁の目地や窓周りのシーリング材も打ち替え、打ち増ししていきます。
はなごうでは、高圧洗浄の前に下地処理を行います。
高圧洗浄機の圧力が強いので、コーキング切れている所を高圧洗浄すると、お家の中に水が入り漏水させてしまうためです。
高圧洗浄を先にする業者さんは、シーリングを打替える際に外壁に養生テープを貼ります。その養生テープが付きやすいために洗浄作業を先に行っています。
④高圧洗浄

外壁塗装する前に、外壁についた埃や苔など汚れを洗い流します。
高圧洗浄はシールの表面が乾燥して、高圧洗浄をしてもシールが痛まないように養生期間をおいて行います。
高圧洗浄は雨でも行うことができます。
⑤塗装(下塗り・中塗り・上塗りの3回塗り)



下塗りは下塗り材を1回、中塗り、上塗りは上塗り材を2回塗り、合計3回塗ります。
下塗り材は、中塗り・上塗りで使われる塗料と下地との間の接着剤的な役割を果たします。
⑥付帯部の塗装



外壁以外の付帯部の塗装になります。
こちらは、塗装する部位によって変わってはきますが、「下地処理→下塗り→中塗り→上塗り」の塗装となります。
⑦養生外し、点検

養生を外し、塗装の状態を点検します。
塗り残しやムラがないか点検し、手直しをします。
⑧足場解体・清掃
すべての工程が終わったら、足場の解体をします。
最後に清掃をして工事は終了です。
気になる!工事中の生活のこと

工事期間中、どのように生活すればいいのか皆様気になるところでないでしょうか。
次に事前に知っておきたい工事期間中のことをお知らせします。
①在宅しなくても大丈夫!
屋根塗装・外壁塗装については外まわりの工事になるので、基本家に居なくても大丈夫です。
点検などの立ち合いが必要なときもありますが、その場合は事前に業者から連絡があると思います。
②窓を開けることはできない

ずっと換気できないというわけではありませんが、好きなときに窓を開けて換気することができません。
絶対に窓を開けることができないのは、「足場設置時」「洗浄」「養生時」となります。
基本、作業に支障ができるので開閉はできませんが、お風呂場の窓など換気がしたい場合は相談してみるといいでしょう。
外壁塗装工事は、春と秋が人気の季節ですが、夏、最近は猛暑でクーラーを一日中付けていると思いますので、換気のことを考えると夏もおすすめです。
③洗濯物は外干しできない

工事中は洗濯物は外干しはできません。もちろん、ベランダに干すこともできません。
外干しすると塗装によって汚れや匂いがついてしまうからです。
そのため、工事期間中は部屋干しをしたり、コインランドリーを使用していただくことになります。
④工事中は車を駐車できない

前章でも述べましたが、足場を組み立てるときと、洗浄をする際、足場を解体するときは車が駐車できないことが多いです。
それ以外の工事中は車を養生して、自宅に車を駐車することができます。
ただ、車の駐車場に足場を建てる場合、工事期間中は自宅に車を駐車することができません。
車を自宅に駐車できない場合、工事期間中、駐車場を借りていただかないといけませんので、工事前に事前準備が必要になってきます。
まとめ
外壁塗装工事する際、知っておきたいことお伝えできたのではないでしょうか。
他にも何かありましたら、はなごうでは、有資格者が揃っていますので、お気軽にご相談していただけたらと思います。

外壁のメンテナンスって何から?
補修はいくら?
屋根だけも塗装できるの?
外壁の色?
塗装の種類がわからない!?
ヒビを発見した!?
屋根の雨漏り、等々…株式会社はなごう(プロタイムズ高井田店)ではお客様の困ったを誠心誠意対応致します。
外装劣化診断士・雨漏り診断士のいるお店です!!
東大阪市、その周辺地域の方で、屋根・外壁に少しでも気になる劣化のサインを見つけた方は
お気軽にお問い合わせください。
